Запуск нового производственного цеха, логистического комплекса или торговой площадки требует стабильного электроснабжения. Прямое технологическое присоединение к инфраструктуре сетевой монополии обходится бизнесу в десятки миллионов рублей, а срок строительства новой линии часто растягивается на полтора–два года. Руководители предприятий ищут легальные способы ускорить процесс и сократить капитальные затраты. Самое логичное решение — подключить энергопринимающий объект к подстанции соседнего действующего завода, у которого есть резерв пропускной способности.
Такая схема работы пугает корпоративных юристов и главных энергетиков рисками получения штрафов за бездоговорное потребление. Соседнее предприятие опасается перепродавать киловатты с собственной наценкой: основной абонент не является сбытовой организацией, а попытка заработать на перепродаже энергии может быть квалифицирована как незаконное предпринимательство. Однако федеральное законодательство, в частности Постановление Правительства РФ № 861, содержит четкое правило, позволяющее легализовать такую врезку. Разберем технические и правовые нюансы процедуры.
Для понимания терминологии необходимо разобраться, что такое опосредованное присоединение в юридической практике. Это регламентированная процедура, при которой потребитель подключает свое устройство к магистрали не напрямую, а через электросетевое хозяйство другого лица. Этого посредника закон называет основным абонентом.
Основной абонент уже имеет физическое подключение, выделенный лимит и действующий договор энергоснабжения. Если его производство не загружено на сто процентов, он вправе поделиться излишками с новым соседом. Главное условие — суммарная нагрузка обоих предприятий не должна превышать изначально разрешенный объем, выданный сетевой инстанцией.
Важно понимать критическую разницу между перераспределением киловатт и банальной перепродажей энергии. Владелец объектов не имеет права ставить внутренний счетчик и ежемесячно выставлять соседу счета за свет со своей наценкой. Такая деятельность квалифицируется как незаконное предпринимательство. Опосредованное технологическое присоединение к электрическим сетям требует создания независимой точки учета и подписания отдельного контракта со сбытовой структурой.

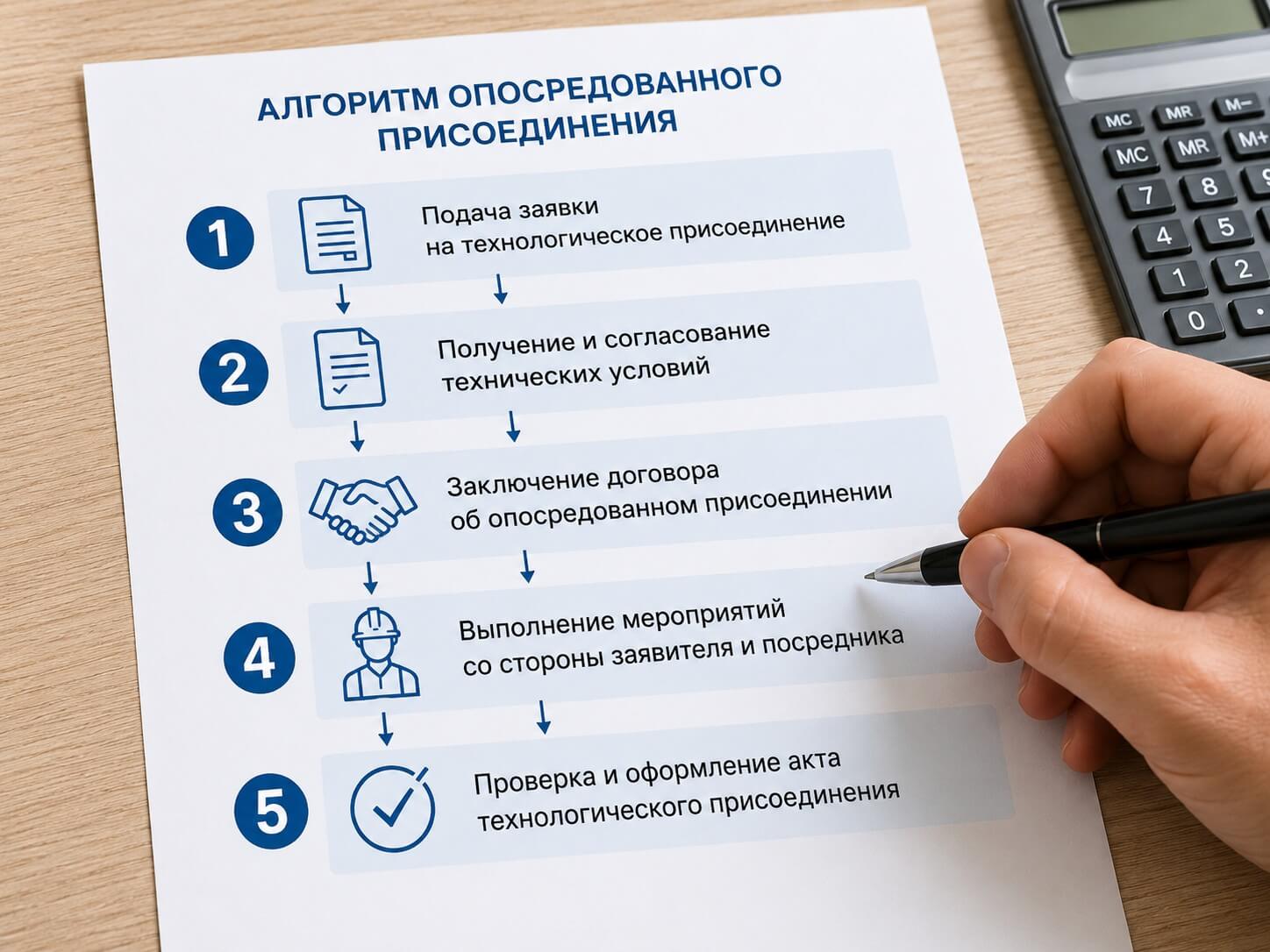

Порядок оформления требует строгой последовательности. Любая ошибка в бумагах затягивает процесс согласования на месяцы.
Процедура начинается с технического аудита и переговоров. Инженеры обеих сторон оценивают резервы трансформаторов. Если свободный лимит подтверждается, стороны подписывают соглашение о перераспределении мощности. Этот документ фиксирует точное количество киловатт, от которых отказывается владелец инфраструктуры в пользу нового пользователя.
Далее стороны готовят документы для опосредованного присоединения и направляют сетевикам уведомление о перераспределении мощности. Пакет включает копии учредительных документов, правоустанавливающие акты на землю и строения, однолинейную схему электроснабжения и подписанное ранее соглашение. По ПП № 861 это уведомительный порядок: стороны направляют уведомление и копию соглашения, а сетевая организация в течение 3 рабочих дней фиксирует изменения. Речь идет не о заявке, которую нужно одобрить или отклонить, а об уведомлении при корректно оформленном соглашении.
После завершения уведомительного порядка предприятия выполняют технические условия: прокладывают кабель, монтируют защитную автоматику и устанавливают приборы коммерческого учета. Финалом физических работ становится подписание Акта об осуществлении технологического присоединения. С этого момента розетка считается легальной.
Представьте типичную ситуацию: компания арендует цех на территории бывшего советского машиностроительного гиганта. Мощностей там с избытком. Подключение оформлено, станки работают. Но в конце месяца арендодатель требует компенсировать технологические потери. Физика процесса непреклонна — пока ток идет по длинному кабелю основного абонента до вашего цеха, часть энергии теряется на нагрев проводника.
Именно расчет этих потерь часто становится причиной арбитражных споров между соседями. Решить проблему помогает точный коммерческий учет. Установка автоматизированной информационно-измерительной системы (АИИС КУЭ) переводит споры из плоскости предположений в плоскость математических фактов. Умные счетчики фиксируют объемы перетока каждую минуту и автоматически вычисляют долю потерь каждого субабонента.
Инженеры компании АО «ОСК» проектируют узлы учета АИИС КУЭ специально для сложных субабонентских схем. Грамотный проект четко разграничивает зоны балансовой принадлежности. Это значит, что каждый платит строго за себя, исключая конфликтные ситуации и переплаты за чужие неэффективные линии.
Как только опосредованное присоединение к электрическим сетям подтверждено актами, а счетчики опломбированы, новому потребителю необходимо купить саму энергию. Обращение к региональному гарантирующему поставщику часто оборачивается долгим ожиданием, бумажной волокитой и принудительным переводом на невыгодную ценовую категорию.
Оптимальный выход для бизнеса — партнерство с независимым оператором. Специалисты АО «ОСК» оформляют контракт на поставку ресурса всего за один рабочий день. Клиент избавляется от необходимости общаться с монополистами. Юристы компании самостоятельно проверяют правильность составления актов перераспределения, а аналитики подбирают индивидуальный тарифный план, который помогает снизить ежемесячные чеки; размер экономии рассчитывается индивидуально.
Опосредованное подключение к электрическим сетям — это эффективный финансовый инструмент. Он избавляет от необходимости инвестировать капиталы в строительство ЛЭП. Главное в этом процессе — правильно выстроить юридическую архитектуру и автоматизировать сбор данных. Комплексное сопровождение перевода предприятия на независимое энергоснабжение помогает бизнесу снизить риски перебоев в работе оборудования и штрафов надзорных органов.
